项目建设按下“加速键”

青海格尔木南山口抽水蓄能电站项目具备主体工程开工条件

图由格尔木市融媒体中心提供

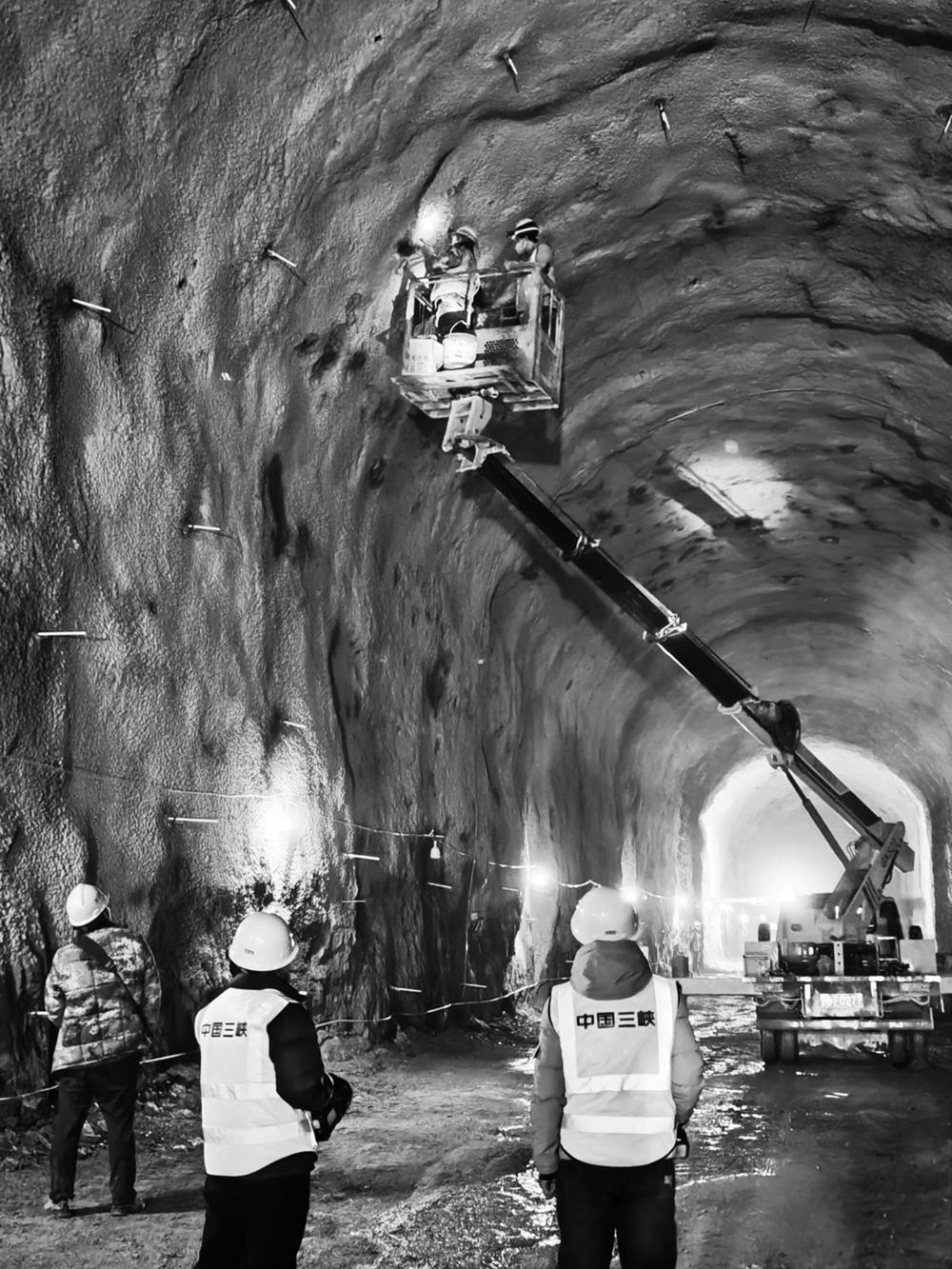

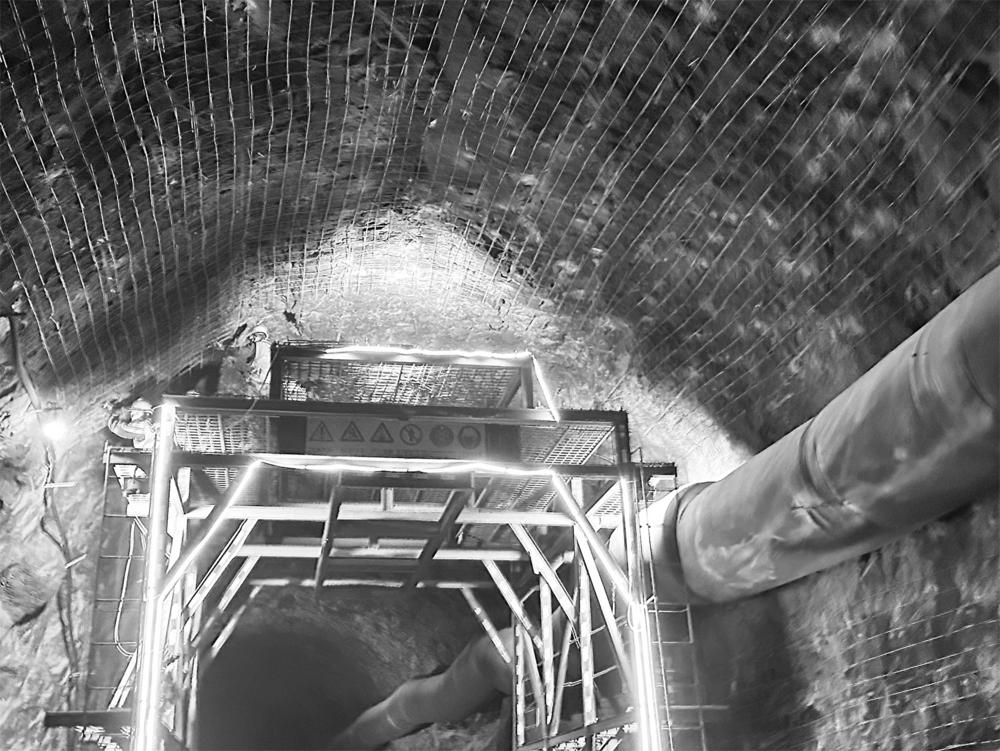

本报讯(通讯员 杨梦瑶) 2024年3月20日,伴随着最后一声炮响,青海格尔木南山口抽水蓄能电站项目厂房顶部中导洞顺利贯通,标志着该项目向厂房主体工程开挖迈出了坚实的步伐,取得了阶段性进展。

青海格尔木南山口抽水蓄能电站项目是国家“十四五”重点实施计划项目之一,是目前世界高海拔地区3500米以上装机容量最大、调节库容最大的首个开工建设项目。电站装机容量2400MW,安装8台单机容量300MW的立轴单级单转速混流可逆式蓄能机组,额定水头425m,总投资178.48亿元。

工程主要由上水库、下水库、输水发电系统、地下厂房、地面出线站、补水泵站、下库放空设施等组成。总工期81个月,其中施工准备期4个月,主体工程施工期56个月,完建期21个月。2024年4月启动厂房开挖,2028年12月首台机组投产发电,2030年9月全部机组投产运行。

项目建成后可有效推动青海省新能源产业高质量发展,通过配合海西新能源运行,改善青海新能源发电运行条件,增加新能源消纳,对青海省打造国家清洁能源产业高地意义重大。
